公園でイベントを開く許可とは|行為許可・占用許可と申請準備
お役立ち情報

公園でイベントを開く許可とは|行為許可・占用許可と申請準備

2026年8月15日21分で読める

公園でイベントを行うときは会場予約だけで済むと決めず、実施行為、公園施設の設置・管理、占用のどれに当たるかを公園管理者へ確認します。

公園イベントの許可確認とは、都市公園で行う行為と設置物を分類し、主催者が必要な許可・条件を公園管理者と確定する工程です。

公園の予約が取れていても、物品販売、広告掲出、仮設物、立入範囲、車両搬入などに別の条件が付く場合があります。受託制作会社は主催者に代わって要否を断定せず、企画要素を分解して公園管理者が判断できる資料を整えます。

本記事では、行為許可、公園施設の設置・管理、占用の違いと、図面・工程・回答を案件へ残す方法を解説します。イベントHUBで公園条件と制作工程を結ぶための管理項目も具体化します。

公園イベントは会場予約と許可確認を分ける

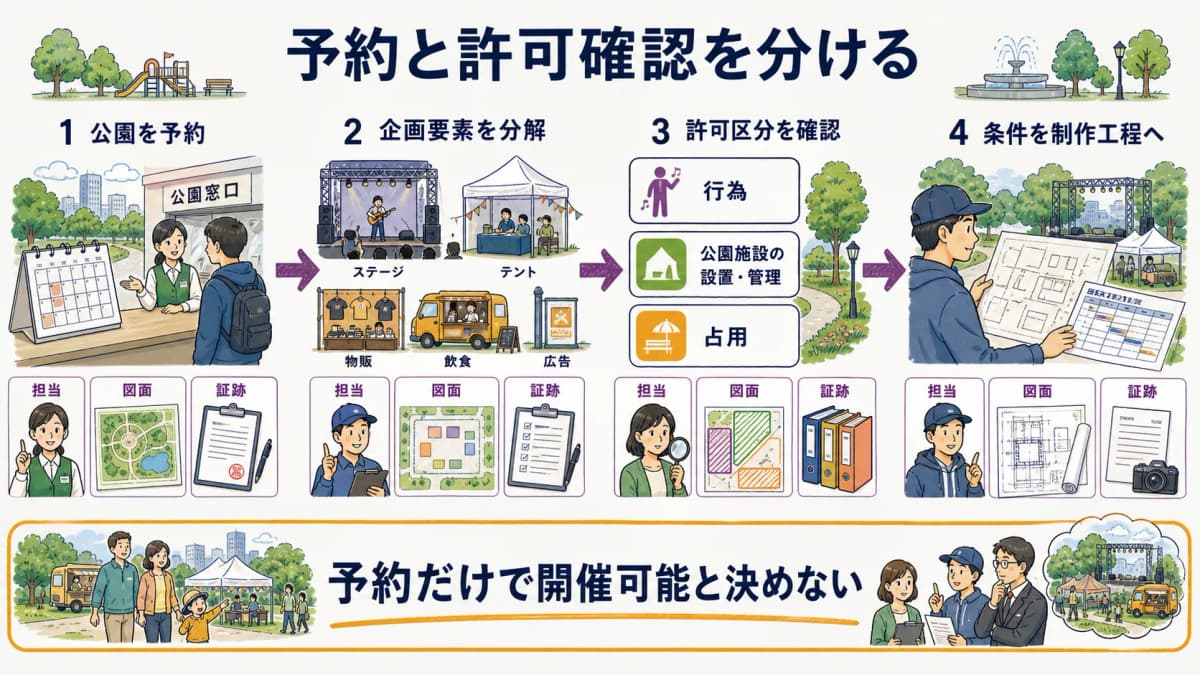

fig1:公園予約の後に実施行為・施設設置管理・占用を確認する入口フロー
fig1:公園予約の後に実施行為・施設設置管理・占用を確認する入口フロー

会場予約は利用枠の確保、許可確認は企画内容と設置物の適否を確認する工程です。予約番号だけで開催可能と扱わず、企画、利用範囲、設置物、営業行為を公園管理者へ示します。

実施行為と設置物から確認を始める

まず、ステージ、テント、受付、物販、飲食、広告、発電機、車両搬入、観客動線を平面図へ落とします。行為許可の名称、対象行為、様式、期限は自治体の条例・規則や公園ごとの案内で異なるため、他地域の条件をそのまま使いません。

次に、設置物が公園施設の設置・管理に当たるのか、公園施設以外の物件による占用に当たるのかを確認します。都市公園法はこの2つを5条と6条で分けているため、単に「公園使用」と一括りにしないことが重要です(都市公園法5条・6条、2026-08-06確認)。

主催者と制作会社の担当を決める

許可・申請の主体は、行為者、設置者、占用者と契約上の役割から案件ごとに確認します。制作会社が資料を作成しても当然に申請者になるわけではなく、主催者が申請し制作会社が資料回収・進行管理を支援する形もあります。

担当表には、企画承認、行政相談、申請名義、図面作成、条件共有、費用負担、原状回復確認を並べます。公園管理者への連絡窓口と申請主体が異なる場合は、両者を別欄にして責任の所在を曖昧にしません。

企画内容分類の入口申請者候補管理者確認関連手続き条件証跡
物販・飲食行為許可等営業者・主催者を確認対象行為・場所食品・消防営業時間・区画申請控え・回答
仮設ステージ設置・占用を確認設置者等を確認物件の性質仮設物・広告構造・撤去図面・許可条件
観客エリア行為・利用条件主催者等を確認範囲・動線道路・安全立入範囲配置図・協議録

行為許可・施設設置管理・占用を比較する

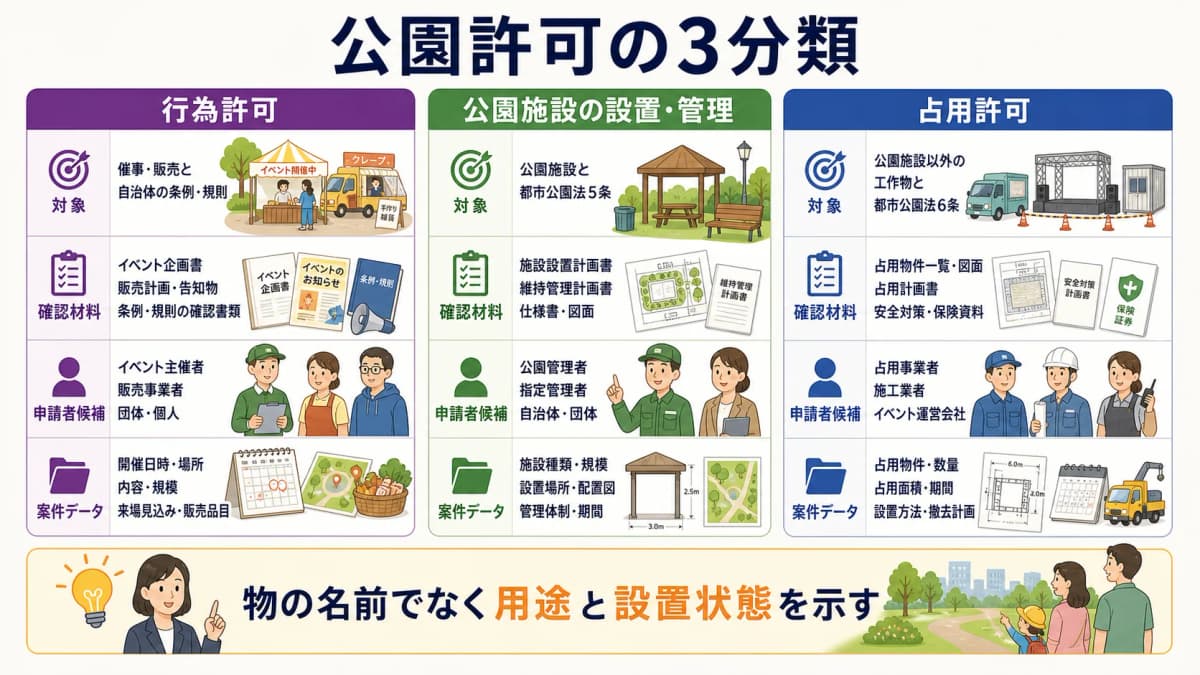

fig2:行為許可・公園施設の設置管理・都市公園の占用を比べる3分類表
fig2:行為許可・公園施設の設置管理・都市公園の占用を比べる3分類表

3分類は対象と根拠が異なります。公園への出入りが道路へ影響する場合は、イベントの道路使用許可も別に確認し、公園管理者の承認だけで道路上の行為まで認められたとは扱いません。

都市公園法で分ける対象

公園管理者以外の者が公園施設を設け、または管理しようとするときは、申請書を提出して公園管理者の許可を受ける枠組みです(都市公園法5条、2026-08-06確認)。「公園施設」かどうかは、設置物の用途や管理方法を示して確認します。

公園施設以外の工作物・物件・施設を設けて都市公園を占用する場合は、占用の目的、期間、場所、構造等を記載した申請書を提出します(都市公園法6条、2026-08-06確認)。イベントの備品名だけで区分せず、物件の性質と設置状態を公園管理者へ説明します。

条例・管理規則による条件を別欄にする

行為許可の対象、受付時期、使用できる時間、火気、販売、音量、車両進入、原状回復などは自治体・公園の現行案内で確認します。全国共通の様式名や提出期限として固定せず、案件台帳には「法令区分」と「公園固有条件」を別欄で持たせます。

管理規則や利用承認書に条件がある場合は、企画書へ反映した版と回答者を残します。会場利用の承認と、法令・条例に基づく許可の証跡を別のファイル種別にすると、何が未確認か判別しやすくなります。

比較軸行為許可公園施設の設置・管理占用許可
主な対象条例等が定める催事・販売等公園施設の設置・管理公園施設以外の工作物等
根拠の入口自治体の条例・規則都市公園法5条都市公園法6条
確認材料行為・日時・範囲施設用途・管理方法目的・期間・場所・構造
案件データ行為・担当・条件図面・管理者・期間物件・位置・期間・許可条件

公園管理者への相談資料を作る

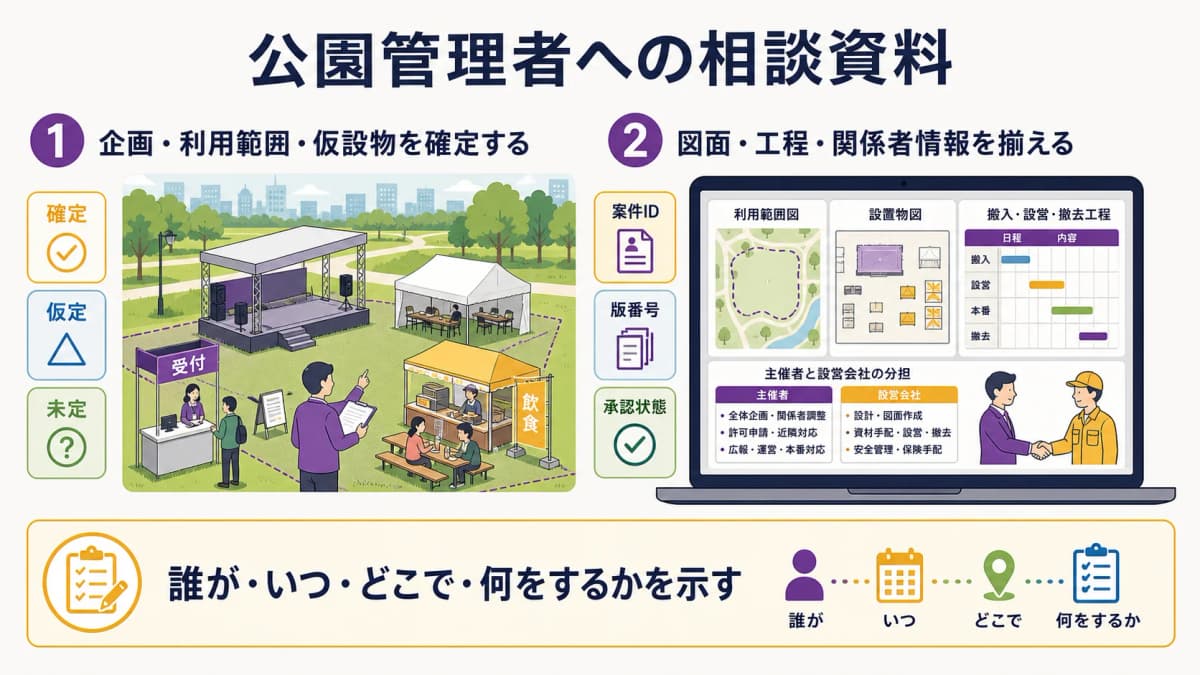

fig3:企画・利用範囲・仮設物と図面・工程・関係者情報を対応させる資料図
fig3:企画・利用範囲・仮設物と図面・工程・関係者情報を対応させる資料図

相談資料は、公園管理者が「誰が、いつ、どこで、何をするか」を図面と工程で追える構成にします。仮設テントの確認申請が関係する場合も、公園許可と建築行政への確認を分けます。

Step 1 企画・利用範囲・仮設物を確定する

企画名、開催目的、開催日時、設営撤去時間、想定する利用範囲を整理します。次にステージ、テント、看板、受付、飲食区画、客席、バックヤード、発電機、車両の位置を仮配置し、設置主体と用途を一覧にします。

未確定の設置物を省いて相談すると、後の追加で許可区分や条件が変わる可能性があります。確定・仮定・未定の3状態を図面と設置物リストに明示し、追加候補も含めて相談します。

Step 2 図面・工程・関係者情報を揃える

図面は周辺道路、入口、搬入経路、来場者動線、管理区域との境界が分かる縮尺・凡例で整えます。工程表には搬入、設営、開催、撤去、原状回復を並べ、一般利用者と作業時間が重なる箇所を示します。

関係者情報は、主催者、制作会社、設営会社、出店者、当日責任者の役割と連絡先を整理します。申請書・企画書・配置図・工程表には共通の案件IDと版番号を持たせ、補正時に一部だけ古い図面が残らないようにします。

資料必要な内容更新責任者証跡状態
企画書目的・日時・行為・関係者制作担当承認待ち
利用範囲図境界・入口・動線会場担当相談版
設置物図用途・構造・設置者設営担当回収中
工程表搬入・設営・撤去・原状回復進行担当調整中
分担表申請・費用・条件共有プロジェクト責任者確定

公園条件と関連許可を案件管理する

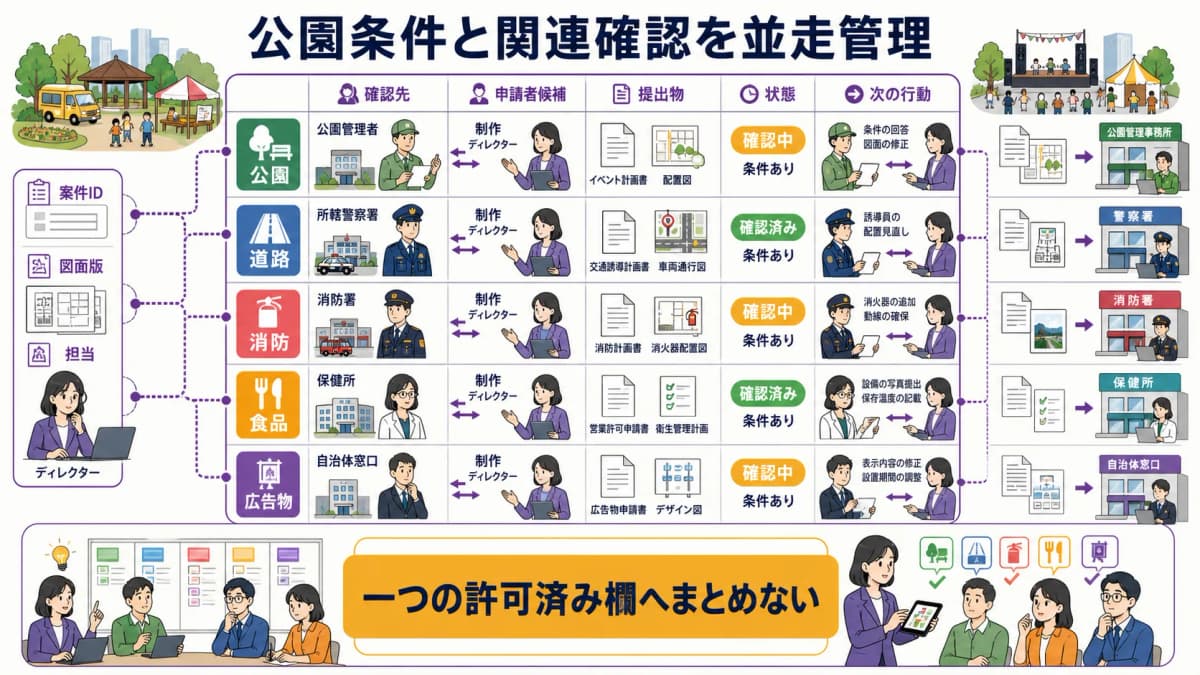

fig4:公園条件と道路・消防・食品・広告物の確認を分けて追う並走表
fig4:公園条件と道路・消防・食品・広告物の確認を分けて追う並走表

公園管理者の回答は、開催手続き全体の一部として案件に結びます。イベント会場の手配・管理イベント制作の進め方の両方へ条件を反映し、会場情報と当該案件の承認版を混同しません。

道路・消防・食品・広告物の確認を分ける

周辺道路を使う行列、火気や多数の集合、食品営業、屋外広告物には、公園とは別の確認が生じる場合があります。公園管理者が関係窓口を案内しても、それぞれの所管で確認済みになるわけではありません。

手続きごとに確認先、義務主体、提出物、状態、次の行動を持たせます。イベントHUBのカスタム項目と監査ログを使えば、公園条件、関連確認、担当、図面版を案件単位でつなぎ、変更の経緯を残せます。

条件・回答・提出版を一つの案件へ結ぶ

回答記録には、公園管理者、担当者、確認日、前提とした企画・図面版、回答内容、未解決事項を含めます。口頭回答は担当者の記憶だけに置かず、確認メモとして主催者と関係会社へ共有します。

許可条件や利用条件が変わったら、どの工程・見積・発注へ影響するかを記録します。以下の6軸マトリクスはYDAIコンサルティング株式会社による情報設計案であり、法定様式、行政の判定表、調査結果、顧客実績ではありません。

企画要素区分申請者候補公園条件関連許可撤去確認
ステージ設置・占用を確認設置者等位置・音・時間仮設物・消防撤去・芝生確認
飲食区画行為許可等営業者等区画・清掃食品・消防廃棄物・原状回復
案内看板行為・占用等表示者等掲出位置屋外広告物全数撤去

料金は初期費用30,000円(税込)・月2,980円/名(税込・6名以降、1〜5名は4,980円/名・税込)です。料金・機能の詳細や無料での製品体験は、お問い合わせからご案内しています。

公園イベントで起きる確認漏れ

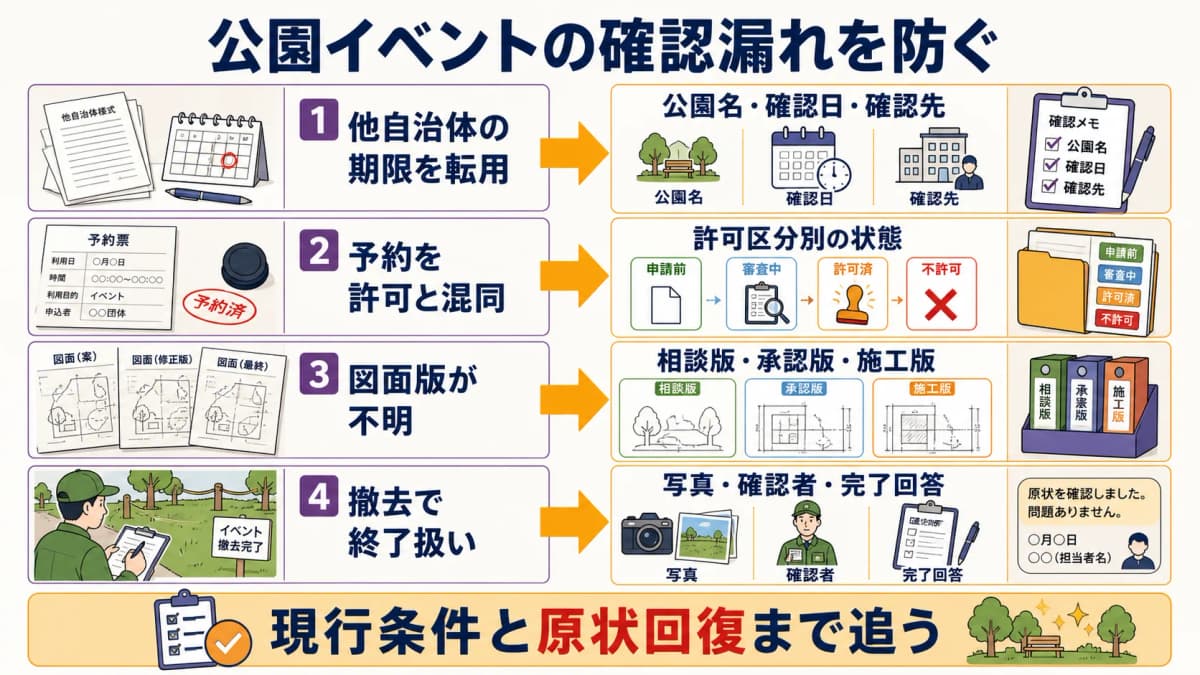

fig5:他自治体の条件流用と原状回復の追跡漏れを防ぐ対照表
fig5:他自治体の条件流用と原状回復の追跡漏れを防ぐ対照表

確認漏れは、過去案件の名称や期限をそのまま使うと起きやすくなります。公園固有の条件を現案件で確認し、開催後の撤去・原状回復まで状態を閉じることが必要です。

許可名称や期限を他自治体から転用しない

同じ「公園イベント」でも、行為許可の名称、対象、様式、受付時期は自治体・公園によって異なります。検索で見つけた他地域の例を全国共通値として使わず、利用する公園の管理者へ現行案内を確認します。

台帳には様式名だけでなく、対象自治体、公園名、確認日、確認先、適用する企画版を残します。過去ファイルを複製する場合も、期限や提出先は未確認状態へ戻してから再確認します。

撤去・原状回復の条件を実施後まで追う

占用許可の申請には目的、期間、場所、構造等が含まれ、変更にも許可が必要な場合があります(都市公園法6条2項・3項、2026-08-06確認)。設営の承認だけで案件を完了させず、撤去期限と原状回復条件を実施後の担当へ引き継ぎます。

撤去時は設置物、固定具、掲示、廃棄物、芝生・舗装の状態を確認し、写真と確認者を残します。管理者の完了確認が必要な場合は、回答受領まで「原状回復確認中」として管理します。

確認漏れ起きる問題防止する記録
他自治体の期限を転用受付条件の不一致公園名・確認日・確認先
予約を許可と混同必要手続きの未実施許可区分別の状態
図面版が不明現場配置とのずれ提出版・承認版・施工版
撤去で終了扱い原状回復の未確認写真・確認者・完了回答

公園イベント許可のよくある質問

Q. 公園を予約すればイベントを開催できますか

予約と法令・管理上の許可は同じとは限りません。企画内容と設置物を公園管理者へ示して確認します。

Q. 行為許可と占用許可は同じですか

異なります。都市公園法は公園管理者以外の者による公園施設の設置等(5条)と都市公園の占用(6条)を別に定めています(都市公園法5条・6条、2026-08-06確認)。どちらに当たるかは公園管理者に確認します。

Q. 制作会社が申請者ですか

一律ではありません。行為主体と契約上の分担を確認し、主催者と制作会社の役割を決めます。

Q. 申請期限は全国共通ですか

全国一律とはいえません。利用する公園の条例・規則・案内を公園管理者へ確認します。

まとめ|公園条件を制作工程へつなぐ

公園イベントでは、会場予約と許可確認を分け、行為、公園施設の設置・管理、占用を企画要素から分類します。受託制作会社は申請主体を一律に決めず、主催者を支援しながら図面、工程、回答、条件を同じ案件へ結びます。

公園固有の条件をイベント案件台帳の作り方に沿って管理すれば、関連手続きと原状回復の漏れを追えます。イベントHUBで公園条件を見積・手配・当日進行へ渡し、予約から撤去完了まで一貫した証跡を残しましょう。イベントの道路使用許可は道路上の行為がある場合に別途確認します。
