イベント搬入出計画の作り方|車両・時間枠・経路の様式
イベント搬入出計画は、各社の車両・時間・経路・荷物・受入担当を一枚に統合し、設営完了時刻から逆算して作ります。
搬入出計画書とは、イベント会場へ出入りする車両・物品・人員の順序と受渡し条件を関係各社で共有する調整文書です。
音響、照明、映像、装飾、備品、運営など複数の協力会社が個別に到着時刻を決めると、搬入口、荷降ろし場所、エレベーター、受入担当が重なります。各社の希望を並べるだけでなく、会場条件と設営の依存関係から到着枠・荷降ろし順を調整することが重要です。会場側の利用可能時間、車両の到着枠、荷降ろし後の各社作業時間は別々に持ち、どの制約から日程が決まったかを追えるようにします。
本記事では、搬入出計画と香盤表・機材一覧・手配書の違い、会場と各社から集める項目、承認版から搬出完了までの管理を整理します。イベントHUBで複数業者の手配を案件へ結ぶ際にも使える実務の型です。

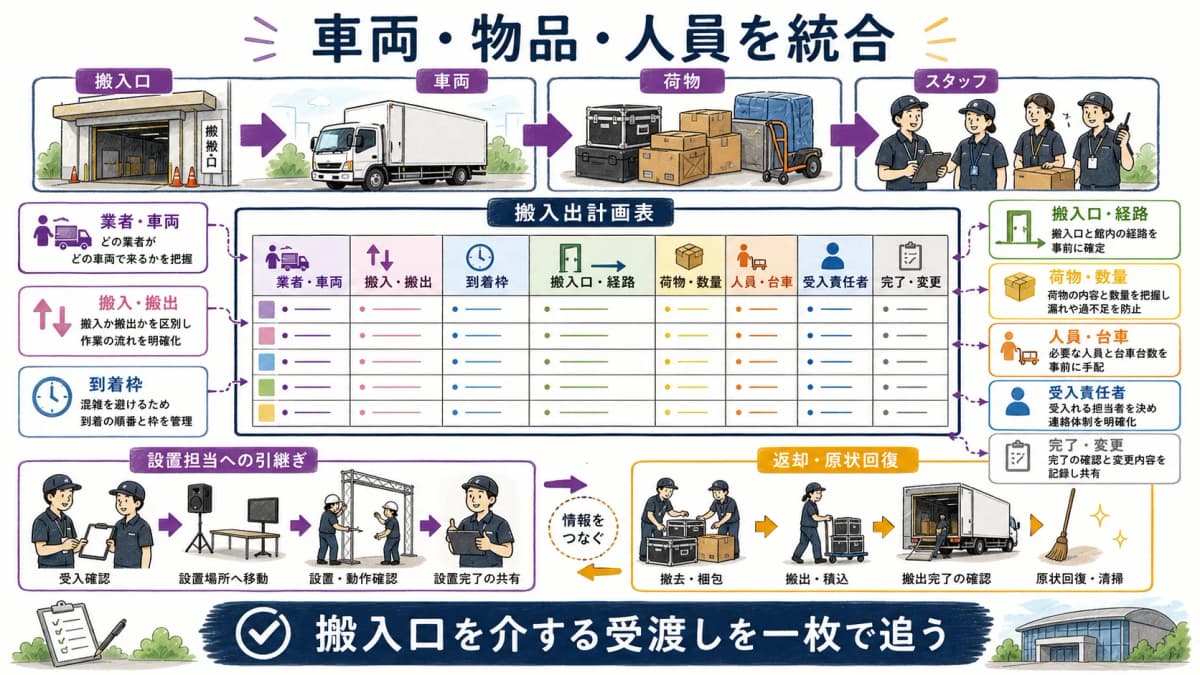

搬入出計画は車両・物品・人員を統合する

搬入出計画の中心は、搬入口を介する受渡しです。全省庁統一資格とイベント入札や契約・仕様で定めた会場条件を、車両・物品・人員の実行情報へ具体的に落とします。
設営完了時刻から逆算する
最初に開場、リハーサル、安全確認、クライアント確認など、設営完了後の節目を確認します。次に、各社の設置、組立、結線、動作確認、装飾、清掃などの依存関係から、荷降ろし・搬入の完了時刻を逆算します。
各社の希望到着時刻をそのまま採用せず、搬入口の利用可能時間、同時利用、車両待機、エレベーター、養生、会場内の作業順を重ねます。標準時間や車両台数を創作せず、現調・会場回答・各社申告に基づき枠を置きます。
搬入と搬出の受渡し条件を分ける
搬入は荷物を会場へ入れ、設置担当へ渡す流れです。搬出は撤去物を集め、返却・廃棄・持帰りへ分け、車両へ引き渡す流れです。同じ経路でも順序、荷姿、保管場所、受入・引渡し担当が変わるため、別々に確認します。
計画表には搬入・搬出の別、到着枠、搬入口、経路、荷物、数量、人員、台車等、受入責任者、完了条件、変更を記録します。往路と復路を一行でまとめず、それぞれの確認状態を持たせます。
| 業者・車両 | 区分 | 到着枠 | 搬入口・経路 | 荷物・数量 | 人員・台車 | 受入責任者 | 完了・変更 |
|---|---|---|---|---|---|---|---|
| 音響会社 | 搬入 | 会場条件で確定 | 経路確認済み | 機材表を参照 | 申告済み | 制作担当 | 設置へ引継ぎ |
| 装飾会社 | 搬入 | 調整中 | 搬入口確認済み | 荷姿確認中 | 回収済み | 設営統括 | 到着枠変更候補 |
| レンタル会社 | 搬出 | 承認待ち | 返却経路確認中 | 返却一覧を参照 | 申告待ち | 撤去責任者 | 返却照合前 |

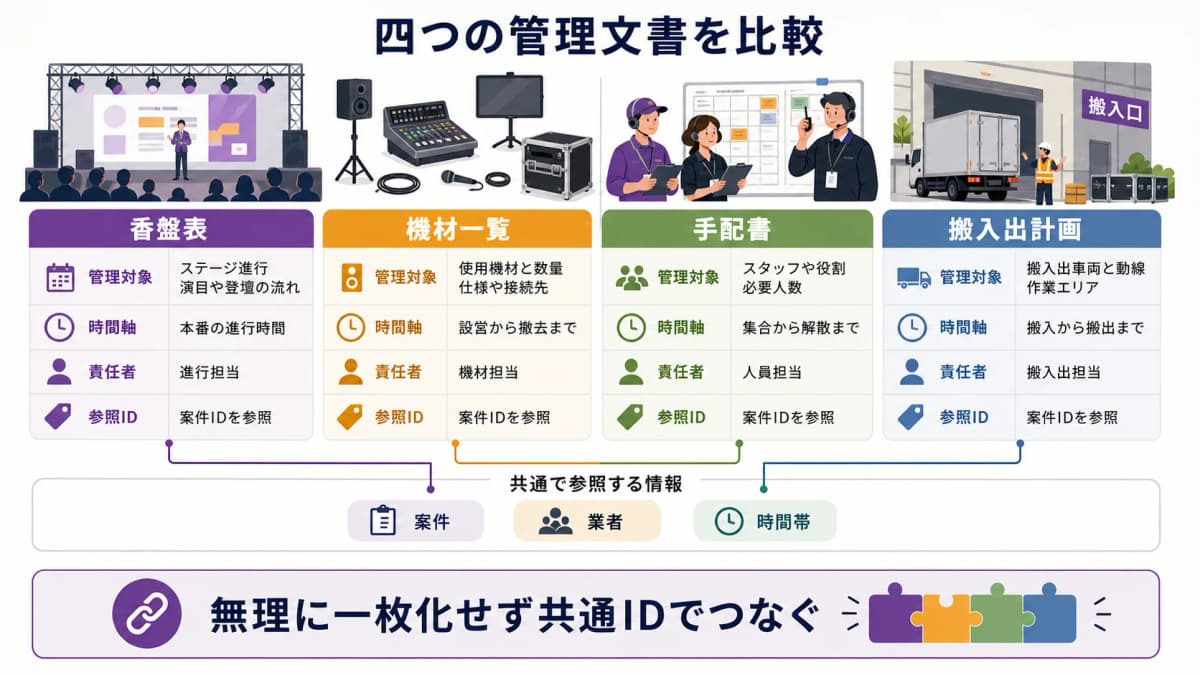

香盤表・機材一覧・手配書と比較する

搬入出計画は隣接文書の情報を集約しますが、全てを一枚へ吸収しません。自治体プロポーザルの提案書や受注後仕様で約束した工程・体制とも対応させます。
各文書の管理対象を分ける
香盤表は本番・準備の時間進行、機材一覧は品目・数量・所在、手配書はスタッフの集合・配置・連絡、搬入出計画は搬入口を介する車両・物品・人員の受渡しを主に管理します。目的の異なる情報を一つのセルへ押し込みません。
たとえば機材一覧の数量を搬入出計画へ全文複製せず、荷物のまとまりと参照IDを載せます。香盤表からは設営完了時刻、手配書からは搬入担当・受入担当を参照し、原文書の更新を追えるようにします。
共通の案件・業者IDで連携する
各文書へ案件ID、業者ID、車両ID、荷物ID、時間帯を付け、同じ協力会社・機材群・作業を相互参照します。名称の揺れで別業者や別荷物に見えないよう、会社名・担当者・連絡先は取引先情報から参照します。
文書ごとに版と更新責任者を持たせます。機材数量が変わったときは、搬入車両、荷降ろし時間、台車、人員、見積への影響を変更IDで通知し、全てを手作業で探さないようにします。
| 文書 | 主な管理対象 | 時間軸 | 責任者 | 参照するID |
|---|---|---|---|---|
| 香盤表 | 進行・作業 | 本番・準備の時系列 | 進行担当 | 案件・時間帯・作業 |
| 機材一覧 | 品目・数量・所在 | 搬入から返却 | 機材担当 | 業者・機材・荷物 |
| 手配書 | 人員・配置・連絡 | 集合から解散 | 手配担当 | 業者・スタッフ・時間帯 |
| 搬入出計画 | 車両・荷物・受渡し | 到着から搬出完了 | 制作統括 | 業者・車両・荷物・枠 |

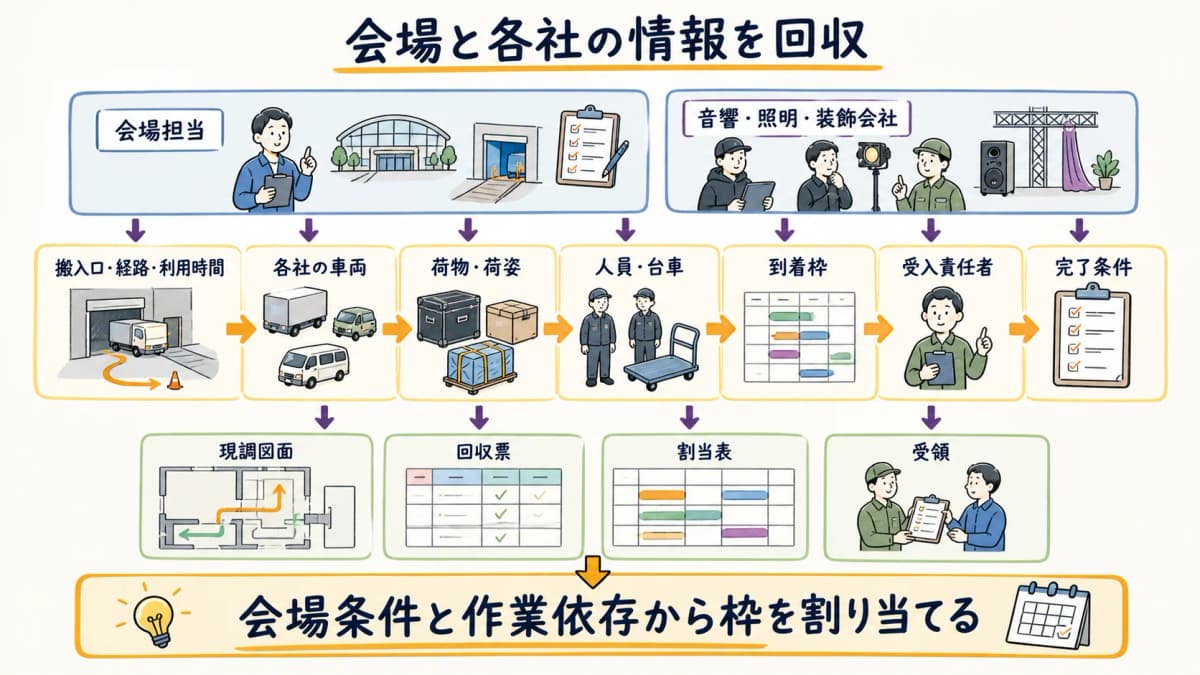

会場と各社の情報を回収する

作成前にイベント会場の現地調査とイベント会場の手配・管理から、搬入口・経路・利用時間・規約を受け取ります。各社には同じ回収項目で回答を依頼します。
Step 1 搬入口・経路・時間条件を確定する
会場へ、使用可能な搬入口、車両進入経路、待機・荷降ろし場所、エレベーター・階段、養生、セキュリティ、利用時間、騒音・近隣条件を確認します。図面と現地写真へ地点IDを付けます。
搬入口が複数ある場合は、車両・荷物の条件に合う入口を候補化し、会場承認を得ます。道路上での作業や車両停止が生じる計画は、イベントの道路使用許可で使用・占用の要否を別途確認します。
Step 2 車両・荷物・人員・受入を割り当てる
協力会社ごとに、車両、運転者・当日責任者、到着希望、荷物、荷姿・数量、人員、台車等、必要な荷降ろし条件を回収します。車両情報や個人情報は必要な範囲と閲覧権限を決めます。
会場条件と作業依存を見ながら到着枠・搬入口・経路を割り当て、受入責任者、連絡手段、完了条件を確定します。確定できない項目は確認担当と期限を置き、空欄のまま承認版へ進めません。

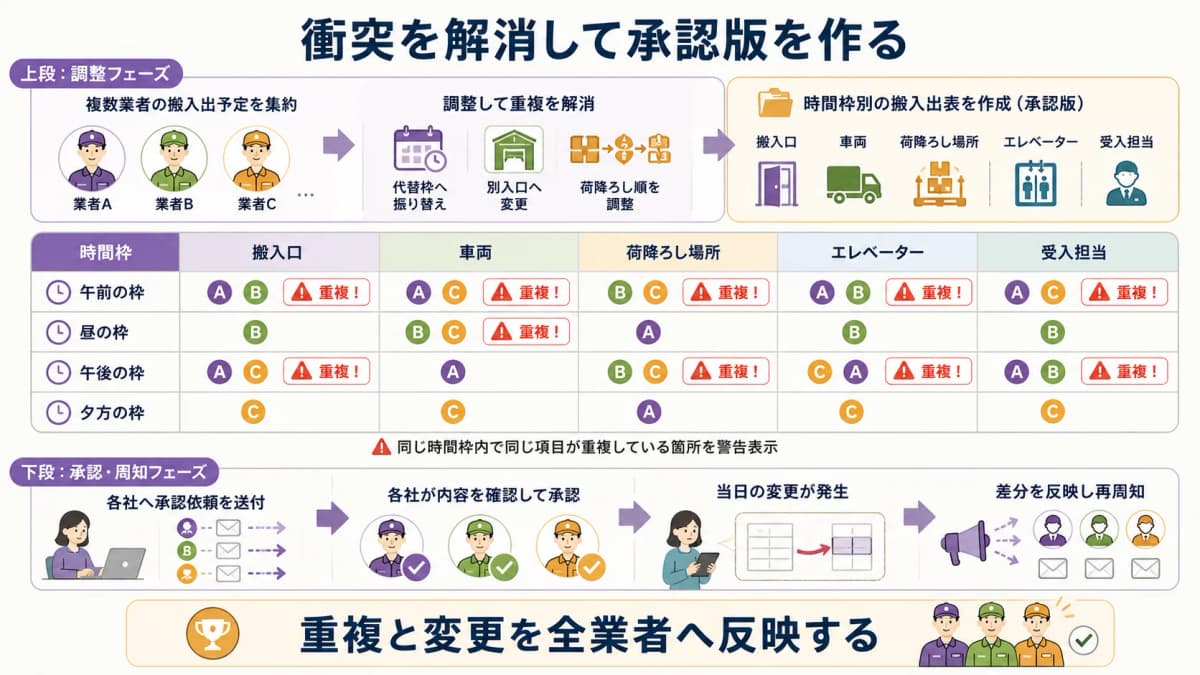

衝突を解消して承認版を作る

イベントHUBでは全業者の計画を一表にし、同じ搬入口・時間帯・受入担当の重複を可視化します。イベントスタッフ手配書の書き方にある当日責任者と照合します。
到着枠と荷降ろし順の重複を調整する
時間帯ごとに搬入口、車両、荷降ろし場所、エレベーター、受入担当を並べ、重複を検知します。舞台構造が先、機材が次など、作業の依存関係と荷物の大きさ・移動条件から順序を調整します。
希望枠が重なる場合は、一方的に変更せず、代替枠、別入口、荷物の先送り、分納など実行可能な案を会場・各社と協議します。変更による人員・車両・費用・工程への影響を記録します。
各社承認と当日差分を記録する
承認版を会場、主催者、各社責任者、受入担当へ送り、対象版と受領を記録します。全員へ同じ詳細を公開せず、車両・連絡先など必要な情報を役割と権限に応じて共有します。
当日に遅延、車両変更、荷物追加、入口変更があれば、変更時刻、理由、指示者、承認者、影響先を残します。最新版を更新すると同時に、旧計画との差分を消さず、後続業者へ再周知します。
| 到着枠 | 搬入口 | 業者・車両 | 荷降ろし順 | 受入担当 | 承認 | 当日差分 |
|---|---|---|---|---|---|---|
| 枠A | 入口A | 業者情報を参照 | 先行作業に接続 | 担当確定 | 各社受領済み | なし |
| 枠B | 入口A | 複数候補 | 重複調整中 | 代替担当確認中 | 再承認前 | 枠変更候補 |
料金は初期費用30,000円(税込)・月2,980円/名(税込・6名以降、1〜5名は4,980円/名・税込)です。料金・機能の詳細や無料での製品体験は、お問い合わせからご案内しています。

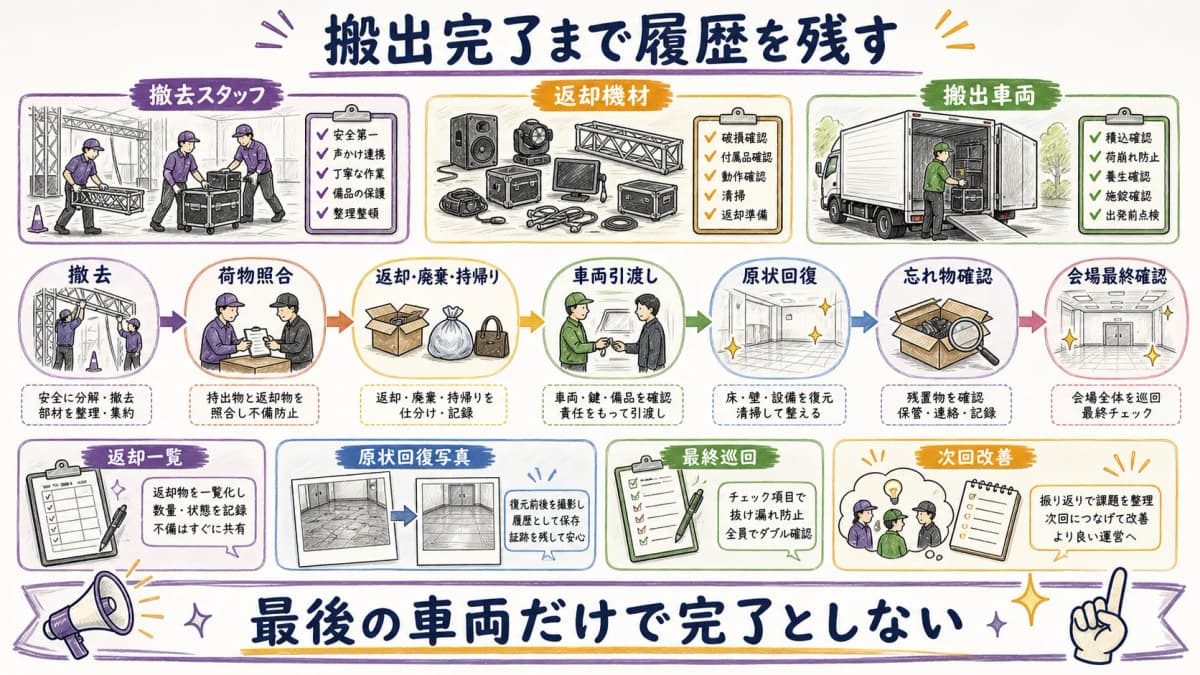

搬出完了まで履歴を残す

搬入出計画の完了は最後の車両が出た時点だけではありません。撤去、返却、廃棄、原状回復、忘れ物を確認し、会場・各社の受渡しを閉じます。
原状回復・忘れ物・返却を確認する
搬出前に機材・備品・制作物を所有者と処理方法で分類し、返却一覧と照合します。レンタル品は数量・状態・返却先、廃棄物は契約上の担当、保管品は引渡し先を確認します。
会場は養生撤去、清掃、設備・鍵の返却、破損・忘れ物、最終確認者を記録します。写真は対象位置・時点を付け、原状回復確認と協力会社の搬出完了を別の状態で閉じます。
変更理由と次回改善を会場情報へ戻す
計画と実績の差分から、到着遅延、荷降ろし所要、入口の使いにくさ、受入不足、情報回収の遅れを振り返ります。個人や会社の印象評価ではなく、確認できた事実と原因候補、改善策を分けます。
会場に再利用できる経路・入口・規約情報は確認日とともに会場情報へ戻し、案件固有の車両・人員・時間は案件側へ残します。次回は過去値を確定値とせず、再確認の材料にします。
| 完了確認 | 担当 | 証跡 | 状態 | 次回への反映 |
|---|---|---|---|---|
| 荷物・返却 | 各社責任者 | 返却一覧・受渡し | 照合済み | 荷姿・回収項目 |
| 原状回復 | 制作・会場 | 写真・確認記録 | 会場確認済み | 養生・撤去条件 |
| 忘れ物・残置 | 制作統括 | 最終巡回記録 | 対応完了 | 確認順・担当 |
イベント搬入出計画のよくある質問
Q. 誰が搬入出計画を作りますか
全体調整を担う制作会社が会場・各社情報を集約する場合が多いですが、主催者・会場との承認範囲を契約で確認します。
Q. 複数業者の到着が重なったらどうしますか
搬入口と時間枠を一表化し、荷降ろし順、受入担当、代替枠を関係者と調整します。
Q. 香盤表へ統合できますか
管理対象が異なるため、無理に一枚化せず案件ID・業者ID・時間帯で相互参照します。
Q. 道路使用許可も必要ですか
行為と場所で異なります。道路上の使用がある場合は道路使用・占用の要否を別途確認します。
まとめ|搬入から原状回復まで一つの版で追う
イベント搬入出計画は、設営完了時刻から逆算し、各社の車両、到着枠、搬入口、経路、荷物、人員、受入責任者を一枚に統合します。香盤表・機材一覧・手配書とは管理対象を分け、共通IDで相互参照することが重要です。
イベントHUBで承認版、当日差分、返却、原状回復までを案件へ結べば、複数業者の衝突と伝達漏れを減らせます。香盤表・進行表の作り方と合わせ、搬入から搬出完了まで同じ版の履歴を残しましょう。
